奉节电网重点工程项目
跑出“加速度”
6月28日21时23分,随着线路第三次冲击合闸成功,标志着铁甲-朱衣110千伏线路工程正式投运,比预期计划提前完成。此举将极大的缓解奉节县城供电瓶颈问题,为县域经济社会高质量发展提供强劲电力保障。

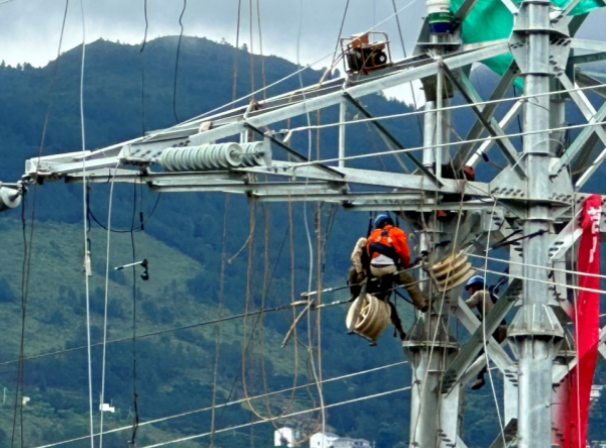

该工程自2022年11月30日正式开工建设,总投资6141万元,项目新建双回双分裂架空线路23.351km,新建杆塔64基。该工程为国网奉节供电公司今年迎峰度夏电力保供重点项目,也是重庆电网度夏保供重点工程。
该工程的投运,使奉节县城西部新区和高铁新城形成以铁甲站-朱衣站-清水站-奉节站的“双链”式供电结构,同时有效解决220千伏奉节站主变过载问题,全面提高奉节城区的供电可靠性,为度夏保供提供强力支撑,保障奉节电网安全运行。
据了解,该工程具有工期紧、任务重,停电时序衔接紧密,多专业交叉施工复杂,物资排产紧张,跨越长江、跨越高速手续办理时间紧迫协调难度大,长江大跨越作业风险高,验收任务大等特点。为此,国网奉节公司提前沟通项目安排,加快推进前期工作,全面梳理项目建设进程与关键节点,单基计划倒排工期,作战图全面指挥攻坚作战,紧抓物资供应、地面协调等关键环节,仅用133天有效施工时间提前全面完成了建设任务,跑出了电网建设的“加速度”,为重庆直辖26周年献上贺礼。
